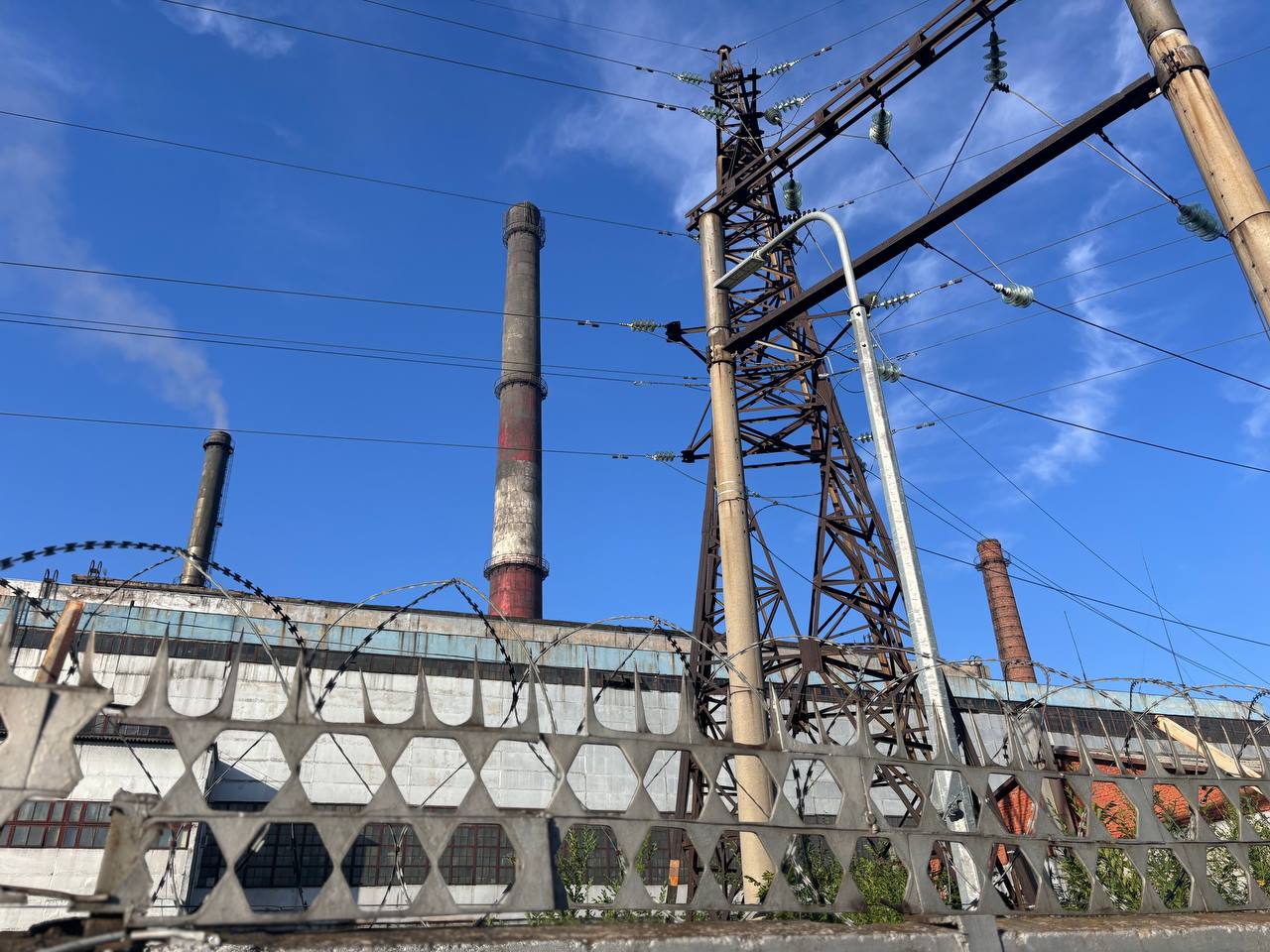

Полным ходом идет подготовка к новому отопительному периоду в Биробиджане
Плановое ограничение горячего водоснабжения в областном центре с 21 по 25 июля проходит в рамках третьего останова Биробиджанской ТЭЦ. В этот промежуток времени проводятся ремонтные работы.
По словам руководителя Биробиджанской ТЭЦ Сергея Солтуса, во время первого останова провели гидравлические испытания тепловых сетей на плотность, механическую прочность и на теплопотери. Во второй и третий останов меняем магистральную теплосеть Ду 300мм в микрорайоне им. Бумагина. Ведется средний ремонт котла № 5. Он продлится до октября 2025 года.
ГП ЕАО «Облэнергоремонт плюс» к новому отопительному периоду готовит 20 городских котельных и 30 центральных тепловых пунктов.
На 95% готовы 11 котельных. Здесь провели промывку и опрессовку основного котельного оборудования, ремонт и замену насосов, вентиляторов, дымососов, подогревателей и запорной арматуры. Продолжаются работы на других котельных. Подготовлено 14 центральных тепловых пунктов (46,7%), промыто и опрессовано тепловых сетей 55,176 км из 136,668 км (40,4%), водопроводных сетей 30,2 км из 142,39 км (21,2%), канализационных сетей 90,4 км из 120,002 км (75,3%) , произведена замена теплотрасс 0,495 км из 1,236 км (40,0%), канализационных сетей 0,15 км.
К осени необходимо подготовить 655 многоквартирных домов (МКД). Промывка и опрессовка проведена в 311 МКД (55,73%).
На 100% готовы ГП ЕАО «Облэнегоремонт плюс» и ООО УК Лидер
.
Есть вопросы к ООО Стандарт, УК ДомСтройСервис и УК Домовой. В их жилфонде работа не проведена даже на 50 %.
